欧美国产一区二区三区激情无套,四川少扫搡BBW搡BBBB,人妻被黑人猛烈进入A片,少妇我被躁爽到高潮A片白洁,农村熟妇高潮精品A片

當前位置: 首頁 > 電網 > 電網建設

內蒙古自治區特急能源保供工程沖刺:1項特高壓+1項超高壓工程同日貫通

中國電力網發布時間:2022-12-12 16:19:05  作者:陳旭、康喜明

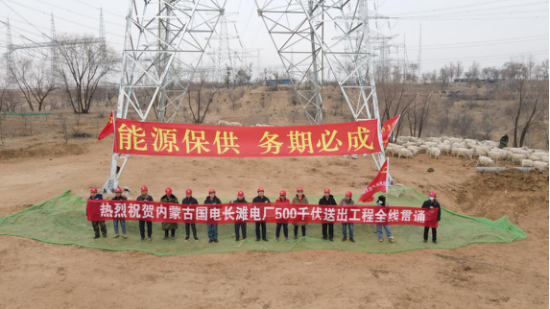

  中國電力網訊 (通訊員:陳旭、康喜明)12月9日16時24分,1000千伏特高壓鄂爾多斯變電站北側,隨著最后一檔線的“魚頭”(牽線走板)緩緩靠近牽引機,標志著匯能長灘電廠1000千伏送出工程歷經37個月全線貫通。17時08分,1000千伏特高壓鄂爾多斯變電站南側,迎來了一片歡呼聲:“熱烈慶祝國電長灘電廠500千伏送出工程全線貫通!”

  同日,國網蒙東電力2項國家能源保供重點工程、內蒙古自治區特急能源保供工程全部貫通,這是國網蒙東建設事業部成立以來貫通的首批超特高壓工程,同時也是建設事業部全面完成2022年5項能源保供工程建設任務的收官之作。

  匯能長灘電廠1000千伏送出工程、國電長灘電廠500千伏送出工程均為蒙西~天津南特高壓輸電通道的配套工程,是國網蒙東電力貫徹落實國家能源發展戰略,提高特高壓通道送電能力,積極構建內蒙古能源電力互聯網,暢通內蒙古綠色電力雙循環,助力實現“雙碳”目標的重要舉措,是準格爾旗積極推進產業轉型升級,提高煤炭就地轉化率,提升地區整體經濟質量和效益的重點工程項目。

  匯能長灘、國電長灘工程分別始于內蒙古匯能長灘電廠升壓站、國電長灘電廠升壓站,均止于1000千伏特高壓鄂爾多斯變電站,全線位于內蒙古準格爾旗,新建1000千伏鐵塔51基、線路25.3公里,500千伏鐵塔16基、線路9公里,分別于2022年4月、7月正式開工建設。2項工程投運后,每年可向京津冀地區輸送電量132億千瓦時,有效促進內蒙古自治區資源開發利用,服務地區經濟社會發展,切實增強華北區域電力供應保障能力。

  2項工程線路途經內蒙古鄂爾多斯市薛家灣鎮與魏家峁鎮多個礦區,人口稠密,村莊拆遷量大,協調難度大,再加之夏季雨水多發、地形崎嶇、新冠疫情形勢復雜多變,導致工程進展多次受阻。為保障能源保供工程快速落地,國網蒙東電力成立了協調專班、專項工作小組,主要領導親自部署,分管領導靠前指揮,積極與地方政府溝通,多次召開建設協調會,合力攻克交通運輸、防疫、非屬地協調等多方面難題。國電長灘工程僅用三個月時間便完成工程前期全部手續辦理工作,跑出了國網蒙東電力電網工程建設的“加速度”。

  在黨建引領下,國網蒙東建設事業部電網建設準格爾工程臨時黨支部積極貫徹國網蒙東電力黨委關于建立“黨建+特高壓建設”政企聯動融合機制的決策部署,分別與工程途經的8個村委開展黨支部結對共建合作。在聯建共創中,政企雙方黨支部聚焦項目突出問題逐一建立臺賬,支部專題研究解決方案,黨員帶頭幫辦領辦推動落實,為項目建設和企業發展營造了良好環境。

  下一步,國網蒙東電力將繼續深化落實各項管控措施,積極組織開展調試、消缺等工作,持續深化“黨建+特高壓建設”實踐,切實將黨的二十大精神轉化為推動能源保供工程安全高質量建設的強大動力,確保年內剩余4項能源保供工程順利投運,為國網蒙東電力打造“小而強、小而優”現代電力公司積極貢獻建設鐵軍力量。( 攝影:蘇鈺淇)




評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
